一、 清水厂工程
清水厂工程包括:10万吨/日规模的厂区管线、配水井、双层叠合絮凝沉淀池、清水池和20万吨/日规模的V型滤池和外电源。。。。
★阻止12月30日,,,,,,已完成主体工程和调试运行的工艺装备管道装置,,,,,,未完成部分:厂区溢流管线、仪表自动化等装置工程,,,,,,土建工程装修。。。。

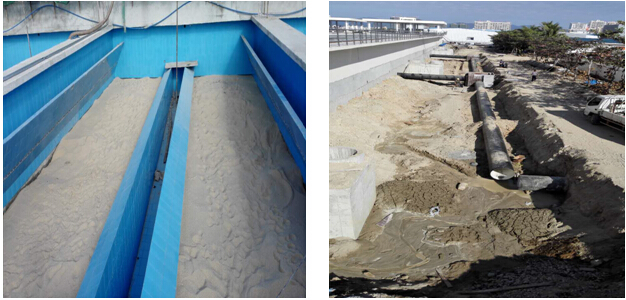

★12月24日至12月30日,,,,,,装备装置:①所有完成滤池滤砂装填,,,,,,②完成清水池DN800钢管毗连受80m,,,,,,③完成清水池DN1600出水钢管毗连受10m。。。。

二、清水管工程
清水设计管线总长25.79km,,,,,,其中崖州区段7.6km、天涯区段18.19km。。。。

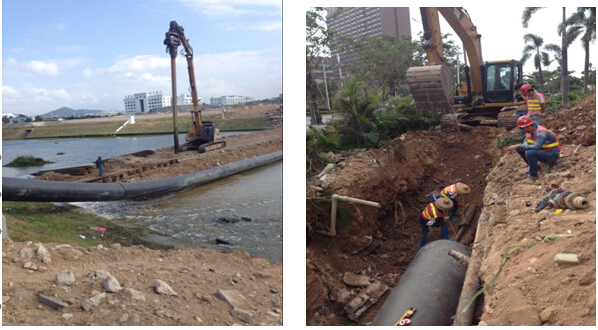

★阻止12月30日,,,,,,清水管工程共计完成管道装置25.66km,,,,,,占设计管线总长99.5%,,,,,,未完成0.13km。。。。其中崖州区管道装置已所有完成,,,,,,天涯区完成管道装置18.06km,,,,,,占其辖区内设计管线总长99.29%。。。。 未完成部分有三个施工点:①塔岭大村铁路顶涵30m;;;;②布甫小学铁路顶涵20m;;;;③红塘布福村80m。。。。管材进场25.79km,,,,,,占管线总长100%,,,,,,其中球墨铸铁管进场23.88km,,,,,,占设计管线总长92.60%;;;;钢管进场2014m,,,,,,占设计管线总长7.8%。。。。(本统计不含管线变换长度增添部分)
★12月24日至12月30日,,,,,,清水管工程小计完成管道装置0. 177km,,,,,,占设计管线总长0.69%。。。。钢管进场18m,,,,,,占设计管线总长0.07%,,,,,,球墨管进场0米。。。。 合计管材进场占设计管线总长100%。。。。
(一)崖州区段施工情形(12月24日-12月30日)
装管施工已所有完成。。。。
(二)天涯区段施工情形(12月24日-12月30日)

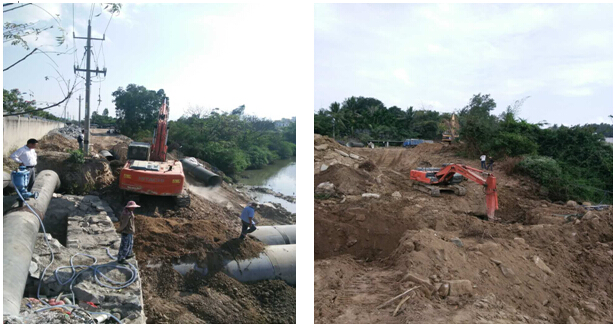

天涯区完成桶井村、红塘村等区域部分担道装置,,,,,,长度177m,,,,,,其中球墨铸铁管装置142m,,,,,,钢管装置35m。。。。

三、增补子项目
凤凰路项目管线总长6.7km,,,,,,现在开工为凤凰加油站至新一中段5km,,,,,,主要接纳DN1000球墨铸铁管。。。。
★阻止12月30日,,,,,,凤凰路项目共计完成管道装置3.988km,,,,,,占开工段管线总长79.76%。。。。球墨铸铁管材进场4.554km,,,,,,钢管进场0.7km,,,,,,管材进场占开工段管线总长100.51%。。。。
★12月24日至12月30日,,,,,,凤凰路项目共计完成管道装置0.355km,,,,,,占开工段管线总长7.1%。。。。球墨铸铁管材进场102m,,,,,,占开工段管线总长2.04%,,,,,,钢管进场214米,,,,,,占开工段管线总长4.28%。。。。
