西部供水工程二期(公司部分)希望情形

日期:2015-10-30 09:30    泉源: 未知

 、清水厂工程

清水厂工程包括:10万吨/日规模的厂区管线、配水井、双层叠合絮凝沉淀池清水池、20万吨/日规模的V型滤池和外电源。。

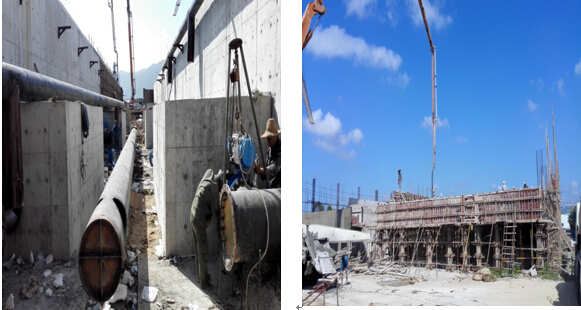

★阻止1028日,,,,, , V型滤池:①基础工程已所有完成, ②混凝土浇筑2622m3,,,,, ,完成率69.66%,,,,, ,③完成池体钢筋绑扎装置361t,,,,, ,完成率100%,,,,, ,④完成DN1200出水钢管装置55m,,,,, ,DN600出水钢管装置40m,,,,, ,DN350出水钢管装置50m;;配水井:①基础工程已所有完成,,,,, ,②完成砼浇筑87m3,,,,, ,完成率58.39%,,,,, ,③完成钢筋绑扎装置15t,,,,, ,完成率100%;;加药间储药池: ①完成基坑土方开挖180m3,,,,, ,完成率100%,,,,, ,②混凝土垫层浇筑135m3,,,,, ,完成率45%,,,,, ,③完成钢筋绑扎装置12t,,,,, ,完成率57.14%;;装备装置:①完成清水池6DN800蝶阀装置,,,,, ,②完成折板絮凝池排泥管装置40根,,,,, ,完成率100%,,,,, ,③完成滤池6DN500气动阀门装置,,,,, ,完成率50%,,,,, ,④完成滤池人孔盲板装置12块,,,,, ,完成率50%。。

1022日至1028日,,,,, ,V型滤池:①完成混凝土浇筑475m3,,,,, ,完成率12.62%,,,,, ,②完成钢筋绑扎装置15t,,,,, ,完成率4.16%;;配水井:完成钢筋绑扎装置3t,,,,, ,完成率20%;;加药间储药池: ①完成基坑土方开挖180m3,,,,, ,完成率100%,,,,, ,②混凝土垫层浇筑135m3,,,,, ,完成率45%,,,,, ,③完成钢筋绑扎装置12t,,,,, ,完成率57.14%;;装备装置:①完成滤池6DN500气动阀门装置,,,,, ,完成率50%,,,,, ,②完成滤池人孔盲板装置12块,,,,, ,完成率50%。。



星际电子PG(中国区)官方网站_Welcome

二、清水管工程

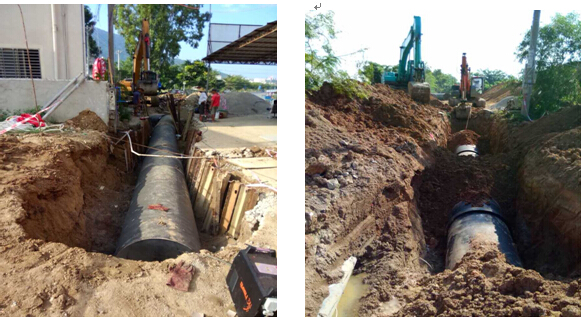

清水管线总长25.89km,,,,, ,其中崖州区段7.7km、天涯区段18.19km。。

★阻止1028日,,,,, ,清水管工程共计完成管道装置22.65km,,,,, ,占管线总长87.48%。。其中崖州区完成管道装置6.99km,,,,, ,占其辖区内长度90.77%,,,,, ,天涯区完成管道装置15.65km,,,,, ,占其辖区内长度86.03%。。管材进场25.03km,,,,, ,占管线总长96.69%,,,,, ,其中球墨铸铁管进场23.64km,,,,, ,占管线总长91.31%;;钢管进场1398m,,,,, ,占管线总长5.38%。。

1022日至1028日,,,,, ,清水管工程小计完成管道装置0.57km,,,,, ,占管线总长2.20%。。钢管进场144m,,,,, ,占管线总长0.55%,,,,, ,合计管材进场占比96.69%。。

(一)崖州区段施工情形(1022-1028日)

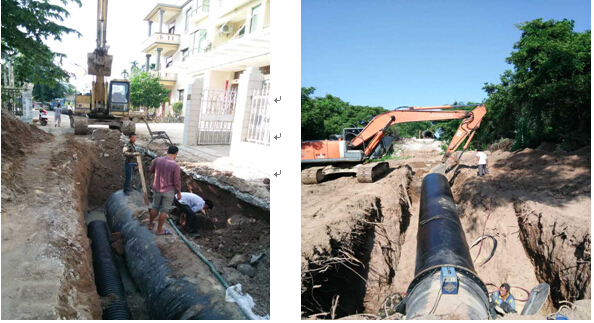

崖州区完成高山村等区域部分担道装置57m,,,,, ,其中钢管57m。。钢管进场96m。。



星际电子PG(中国区)官方网站_Welcome

(二)天涯区段施工情形(1022-1028日)

天涯区完成塔岭村、黑土村、马岭村、红塘村等区域部分担道装置,,,,, ,长度511.5m,,,,, ,其中球墨铸铁管装置438m,,,,, ,钢管装置73.5m。。钢管进场48m。。
